Secretaría de Comunicaciones

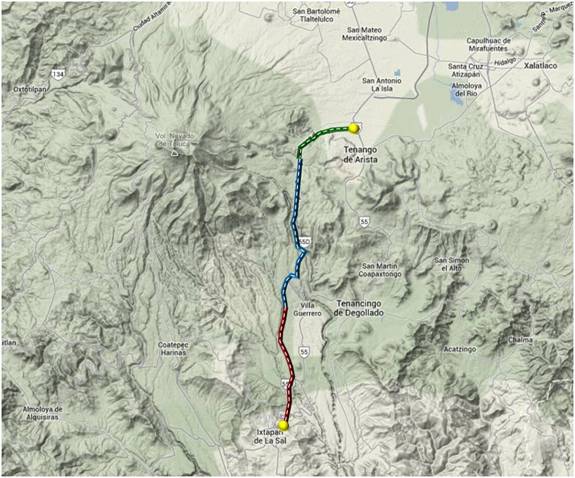

Tenango – Ixtapan de la Sal

Estatus de la obra:

En operación y Modernización.


Descripción:

La autopista Tenango - Ixtapan de la Sal está compuesta por una troncal de 40.150 km. es de 2 carriles, 1 por sentido con acotamiento para rebase, (Tenango del Valle, Villa Guerrero e Ixtapan de la Sal). A partir del km. 9+600 la autopista circula en dos cuerpos, 4 carriles, dos por sentido, en un tramo de 3.8 kilómetros de longitud.

Permite la continuidad del flujo vehicular proveniente de la autopista Lerma - Tres Marías, Ramal Tenango del Valle y facilita la interconexión del tránsito vehicular procedente del Valle de Toluca y CDMX hacia Ixtapan de la Sal, en el Sur - Poniente de la Entidad y con la colindancia con el Estado de Guerrero. Infraestructura vial de altas especificaciones que impulsa el desarrollo turístico de la región.




Datos Generales:

  • Inicio de operación: 24 de septiembre de 1989.
  • Localización: Municipios de Tenango del Valle, Villa Guerrero e Ixtapan de la Sal.
  • Longitud: 40.15 Kilómetros.
  • Empresa concesionaria: Autopista Tenango - Ixtapan de la Sal, S. A. de C. V.
  • Empresa operadora: Operadora Metropolitana de Carreteras, S. A. de C. V.
  • TDPA ponderado agosto de 2018: 7,271 vehículos.
  • Índice de accidentabilidad: 0.4951

Modernización

Descripción:

Proporcionará un mejoramiento operativo vehicular a la autopista, mediante la ampliación en su número de carriles de circulación actuales, en varios de sus tramos que presentan congestionamiento de tránsito por el paso de vehículos pesados al disponer actualmente, de sólo un carril por sentido de circulación. Permitiendo además modificar los estándares calificadores que garanticen mejor seguridad y confort en la vialidad al pasar de una autopista de dos carriles de circulación a una de cuatro carriles, sobre todo ahora que ya conecta con el Ramal a Tenango de la nueva autopistas Lerma - Tres Marías y que le induce un sustancial flujo vehicular. Actualmente se encuentran ya operando cuatro carriles de circulación en un tramo de 17 kilómetros, desde la caseta de cobro Tenango a Cruz Vidriada. Además de la puesta servicio de un nuevo cuerpo de 4 km. de  longitud, entre el km. 10 al km. 14. Continúa la obra abriendo a la circulación tramos parciales conforme se vayan construyendo, además de incorporar más casetas de cobro en puntos intermedios a las existentes para proporcionar accesos y salidas en tramos cortos y cobro de peaje más equitativos según estos recorridos.

Datos Generales:

La 2da etapa de 17 km es el tramo del km 23 al 40, consiste en la construcción de un segundo cuerpo de 2 carriles.


  • Etapa: Modernización.
  • Estatus: En construcción.
  • Inversión: $1,540 MDP.
  • Longitud: 23 kilómetros.
  • Carriles: Cuatro; dos por sentido.
  • Ancho de corona: 20 metros.
  • Avance físico: 89%
  • Derecho de vía: 70%
  • Beneficiados: 1.2 millones de habitantes.
  • Terminación de la obra: Diciembre de 2018.
