Descripción:
La autopista Lerma - Santiago Tianguistenco está compuesta por una troncal de 20.75 km. Con 2 carriles, 1 por sentido con acotamiento para rebase (Lerma, Metepec, Chapultepec, Santiago Tianguistenco, San Antonio la Isla, Santa Cruz Atizapán y Santa María Rayón) y auxiliares de 4.42 km.
Permite la conexión del flujo vehicular con procedencia del Norte y Occidente del país, así como de la Ciudad de México, con destino al Sur de la entidad Mexiquense sin tener que cruzar por la ciudad de Toluca. Enlaza con las autopistas: Libramiento Ruta de la Independencia Bicentenario, Tenango - Ixtapan de la Sal, así como la carretera Toluca - México. Se le denomina "Primera Autopista Verde", por la cantidad de acciones que se llevan a cabo de mejoramiento del medio ambiente en las zonas adyacentes a lo largo de su trazo.
Su primera etapa de 20.75 kms. incluye el Ramal a Tenango del Valle, que permite comunicar a Ixtapan de la Sal con Santa Fe (CDMX) en un lapso de tiempo de 1 hora con 20 minutos, aproximadamente.
Estatus de la obra:
En operación 1a etapa.
Datos Generales:
- Inicio de operaciones: 17 de agosto de 2011.
- Localización: Municipios de: Lerma, Santiago Tianguistenco, Santa María Rayón y San Antonio la Isla.
- Longitud: 25.17 kilómetros.
- Empresa concesionaria: Concesionaria Lerma Santiago, S. A. de C. V.
- Empresa operadora: Operadora y Administración Técnica, S. A. de C. V.
- TDPA ponderado septiembre del 2025: 11,671 vehículos.
- TPD en casetas septiembre del 2025: 23,548 vehículos.
- Índice de accidentabilidad: 0.6134.

Autopista Lerma-Santiago Tianguistenco, Ramal Ocuilan 1ra Etapa (Vía Rápida a Malinalco)
Autopista que permite la conexión del flujo vehicular procedente del norte y occidente del país, así como de la zona metropolitana de la CDMX, con destino al sur-poniente del Estado de México, sin necesidad de cruzar por las áreas urbanas de ciudad de Toluca. enlaza con las autopistas Libramiento Ruta de la independencia y Tenango–Ixtapan de la Sal, así como con la carretera México-Toluca. se le denomina “Primera Autopista Verde”, por la cantidad de acciones que se llevan a cabo para el mejoramiento del medio ambiente en zonas adyacentes a lo largo de su trazo.
Datos Generales:
- Tipo: A2
- Longitud: 7.3
- Inicio de obra: diciembre de 2019
- Inversión: 751 mdp
- Avance Físico: 69.7%
- Liberación del Derecho de Via: 97.5%
Situación Actual:
-

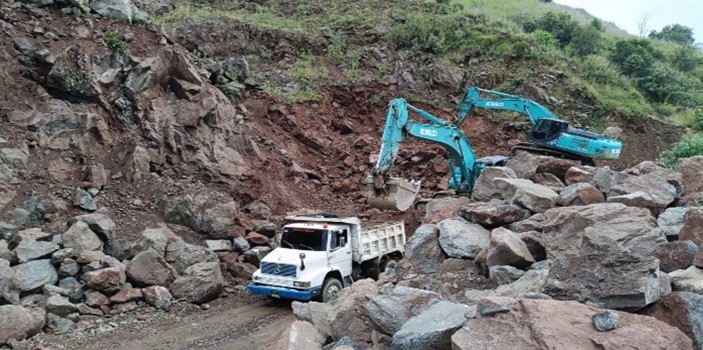

Los trabajos que se ejecutan actualmente del km 521+228.49 524+508.67 son los siguientes:
Obras de Drenaje: Terracerías: DrenajeO.D. del km 522+211.50 Avance 90 %
O.D. del km 522+260. Avance 95 %
O.D. del km 522+534 PSV del km 522+760 Avance 60 %
PSV del km 522+760 Avance 40 %
.
Despalme: km 521+228.49 al km 523+200.
Corte: km 522+228.49 al km 523+000
Terraplén: km 522+420 al km 522+500
Plataforma de desplante de Obra social de Santa María Jajalpa.
Construcción de cimentación de Obra social

![]() |
![]() |
Datos de construcción 2a. etapa, Ramal a Ocuilan:
- Periodo de ejecución: 2 de diciembre de 2019 al 31 de mayo del 2023.
- Localización: Municipios de Sta. Ma. Rayón y Tenango del Valle.
- Inversión: $861 MDP.
- Longitud esitimada: 7.3 kilómetros.
- Carriles: dos carriles; uno por sentido.
- Ancho de corona: 12 metros.
- Aforo esperado: 8,552 vehículos diarios.
- Avance físico d lo 7.3 km: 53.73%
- Derecho de vía: 90%
Estatus actual:

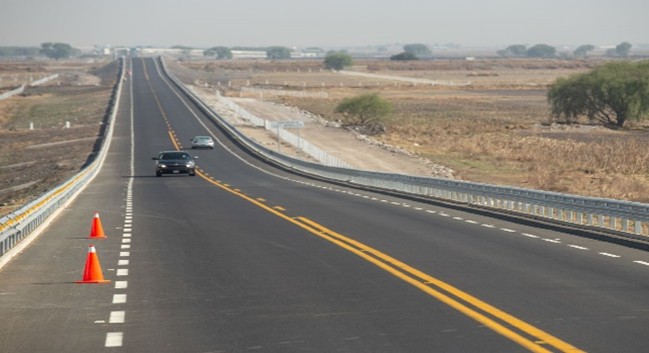

- En operación desde el 28 de enero de 2022, los primeros 4.42 kms, de la caseta Rayón a Jajalpa.
- Sin acceso a los restantes 3.3 kms, del km. 522+6340, en este tramo ya se tiene adquirido el 97.5% del derecho de vía.
![]() |
![]() |
![]() |
